CONTEXTE

Le territoire du Tricastin regroupe six communes : Donzère, La Garde Adhémar, Les Granges Gontardes, Saint-Paul-Trois-Châteaux, Valaurie et Clansayes. Depuis 1956 ce territoire est alimenté en eau d’irrigation via le canal de Donzère-Mondragon et la station de pompage des Écharavelles.

Cette station dessert directement :

  • Un réseau sous pression sur les communes de Saint-Paul-Trois-Châteaux, La Garde-Adhémar et Clansayes
  • Un réseau gravitaire sur les communes de La Garde-Adhémar, Les Granges-Gontardes et Donzère. Un surpresseur pompe à son tour dans ce réseau pour alimenter le réseau sous pression dit « Du Logis de Berre » sur les communes de La Garde Adhémar, Les Granges Gontardes et Valaurie.

Le présent projet concerne le réseau gravitaire et le réseau du Logis de Berre qui présentent aujourd’hui plusieurs insuffisances :

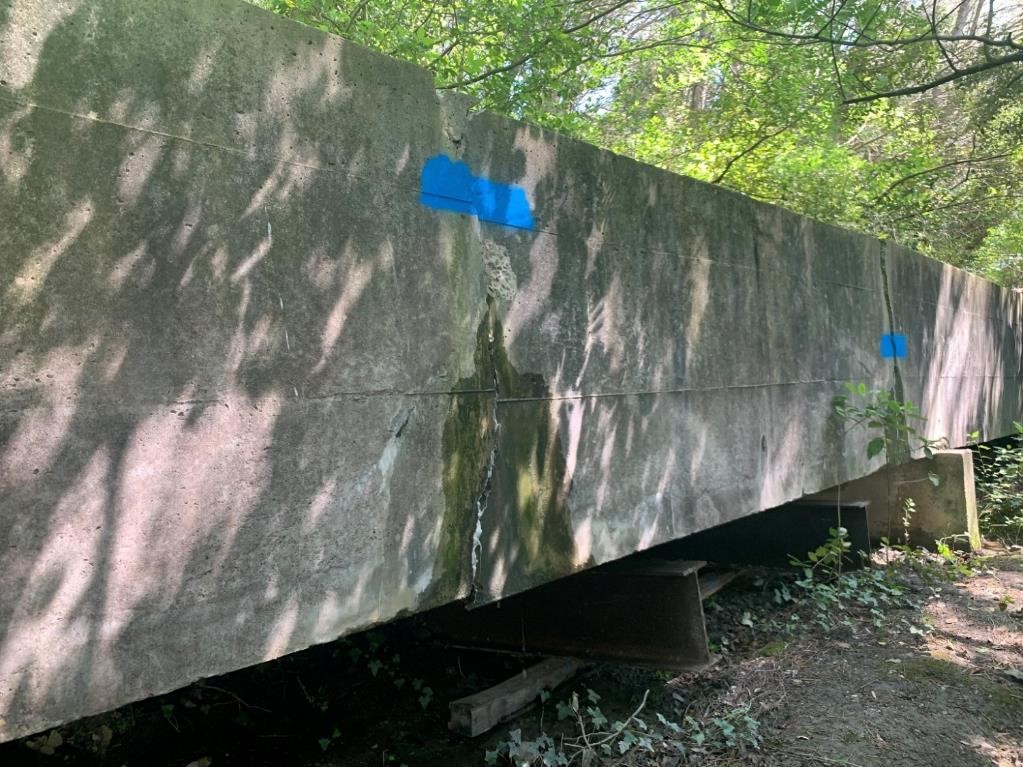

  • Ces canaux sont vétustes et fuyards. Le rendement, d’environ 17%, n’est plus compatible avec une gestion raisonnable de la ressource en eau
  • Les installations électromécaniques sont vétustes et dangereuses

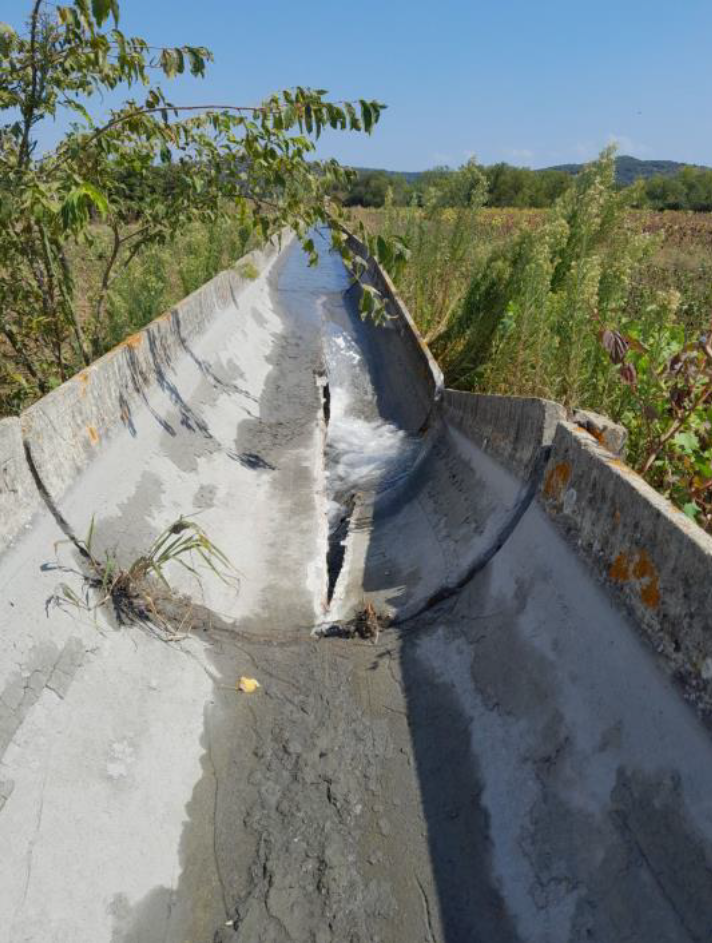

  • L’utilisation même de ce réseau est problématique : les contraintes de l’irrigation gravitaire ne sont plus compatibles avec les pratiques agricoles actuelles et les nombreuses casses sur le réseau entraînent des ruptures dans le service.
  • Les coûts de fonctionnement liés notamment à l’entretien des canaux sont de plus en plus importants
  • La conception même du réseau est problématique : situés le plus souvent le long des voies de circulation, les canaux posent des problèmes de sécurité routière.

Afin d’apporter une réponse à ces insuffisances, le SID souhaite supprimer ce réseau gravitaire et le remplacer par un réseau sous-pression.

OBJECTIFS

Les principaux objectifs de ce projet peuvent se résumer ainsi :

  • Démanteler le réseau gravitaire actuel et le remplacer par un réseau de canalisations enterrées.
  • Déployer des installations en utilisant les technologies permettant l’optimisation de la consommation d’eau et d’énergie.

ENJEUX

Ce projet va permettre :

  • La réalisation d’économies d’eau et une meilleure gestion de la ressource ;
  • Une optimisation énergétique ;
  • Le maintien du tissu agricole actuel et l’implantation d’exploitations agricoles plus diversifiées ;
  • La sécurisation de la production et la diversification des cultures ;
  • De favoriser les circuits courts de vente pour l’agglomération drômoise ;
  • La survie de l’agriculture sur ce territoire, complètement en péril aujourd’hui au vu de la vétusté des installations et des coûts et contraintes liées à son exploitation, son entretien.

    LE PROJET

    Le projet prévoit :

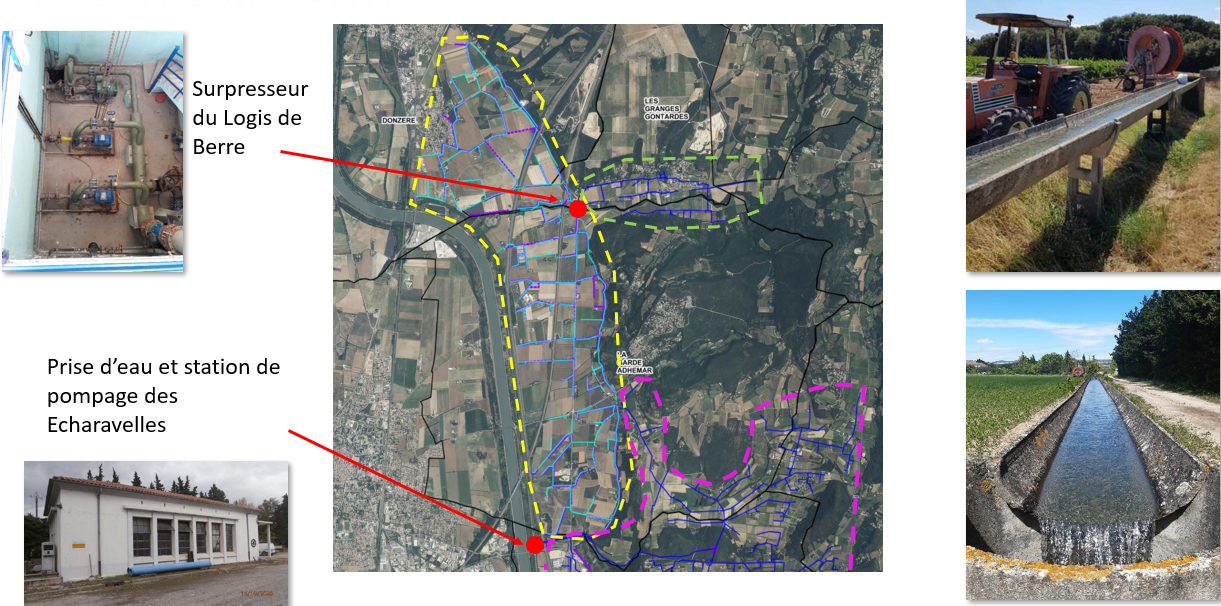

    • Le rééquipement de la station de pompage des Echaravelles, desservant à terme un maximum de 3600 m3/h sur le secteur du Tricastin
    • Un nouveau réseau sous-pression d’environ 38 km de long avec des canalisations allant du 32 mm au 800 mm ;
    • La construction de deux surpresseurs avec une capacité à terme de 1200m3/h et 700m3/h

    COUTS ET FINANCEMENT

    En phase projet, le coût des travaux est évalué à :

    Démantèlement des anciens ouvrages 1 672 000,00 € HT
    Fourniture et pose des canalisations 10 655 300,00 € HT
    Equipements électromécaniques 3 915 200,00 € HT
    Génie Civil 1 644 730,00 € HT
    Montant total des travaux 17 887 730,00 € HT
    Prestations annexes (Maitrise d’œuvre, raccordement électrique, études complémentaires…) 1 012 270,00 € HT
    Montant total 18 900 000,00 € HT

    Nous savons qu’aujourd’hui le projet sera financé par :

    – la CNR dans le cadre du Plan 5Rhône à hauteur de 4 000 000,00 €

    – l’Etat au titre des Fonds Hydrauliques Agricoles à hauteur de 2 000 000,00 €

    Le reste sera financé par le FEADER, l’Agence de l’eau, la Région AURA, le Département et bien entendu le SID. La demande de financement est en cours d’instruction.

    CALENDRIER

    • 2020 : Etude de faisabilité
    • 2023 – 2024 : Avant-Projet et étude des besoins
    • Décembre 2024 : Lancement de la maitrise d’œuvre
    • 2025 – 2026 : Diagnostiques environnementaux, dossiers réglementaires, phase Projet

    A venir :

    • Printemps/été 2026 : Consultation des entreprises de travaux
    • Automne 2026 : Démarrage des travaux
