Le réseau et la station de Papelissier Bas ont été créés en 1984, ils alimentent le surpresseur de Papelissier Haut depuis 1985.
Les ouvrages sont équipés:
-
- pour la station de Papelissier Bas de quatre pompes de 240 m3/h et une de 150 m3/h
- pour le surpresseur de Papelissier Haut d’une pompe de 210 m3/h et deux de 130m3/h
Le réseau de Papelissier alimente 90 clients, soit 126 bornes et branchements pour 180 hectares et 1500 m3/h souscrits.
Le projet a consisté en la rénovation de la station, vétuste, non couverte, avec un bâtiment électrique très humide, inondable et mal protégé.
La maîtrise d’œuvre de l’opération a été assurée en interne par Daniel BODON depuis 2024. Elle comprend les études, plans, permis de construire (avec architecte), étude de sol (entreprise), ainsi que le suivi et la coordination de l’ensemble des travaux.
En 2025, le SID a passé un marché pour la construction d’un bâtiment mixte béton/charpente métallique sur le site de la station de pompage d’irrigation de Papelissier Bas dans le but de :
-
- Protéger l’ensemble des équipements de la station de pompage
- Protéger l’installation des venue d’eau, et de l’humidité
- Agrandir le local électrique et créer un local spécifique Haute Tension,
- Renouveler l’ensemble des installations électrique BT et HTA
- Diminuer l’impact sonore de la station de pompage,
- Permettre la stabilité du terrain et tête de tunnel.
- Augmenter la capacité de la station
- Sécuriser les accès
Le marché comprenait 3 lots :
-
- Lot N°1 Batiments (mixte, béton et metallique), moyen de levage, gestion des écoulements, entourages et finitions. Le lot a été attribué au groupement GIRAUD-MARCHAND/ MARION CONSTRUCTIONS METALLIQUES avec sous traitance à l’entreprise METALLERIE PINET : 281 480 € HT
- Lot N°2 Fourniture, pose et raccordement des installation HT. Le lot a été attribué à l’entreprise SIT : 24 900 € HT
- Lot N°3 Fourniture, pose, cheminement et raccordement des installation BT dont un variateur (et du matériel de fourniture SID). Le lot a été attribué à l’entreprise EDRELEC : 174 568 € HT
La réalisation des travaux devait impérativement se faire entre le 1er Octobre 2025 et le 15 Avril 2026.
Indépendamment, le SID a réalisé ou fait réaliser les travaux suivants :
-
- Changement de la conduite de refoulemnt DN 350 en DN400 sur 410m pour augmenter la capacité du réseau
- L’accès au filtre au bord du Canal
- L’organisation de la coupure et du raccordement électrique avec ENEDIS
- L’évacuation des installations avant travaux
- La fourniture, pose et raccordement hydraulique de la pompe G5v
- Le raccordement hydraulique et d’air du ballon anti-bélier
- Les paramétrages, la programmation et le fonctionnement de la station
- Les contrôles de conformité par des organismes agréés (électrique et levage…)
Au global : le coût de l’opération s’élève à 590 000€ HT, comprenant la main d’œuvre interne au SID.

Station avant travaux

Terrassage du terrain

Ferraillage

Coffrage

Montage des murs des bâtiments électriques

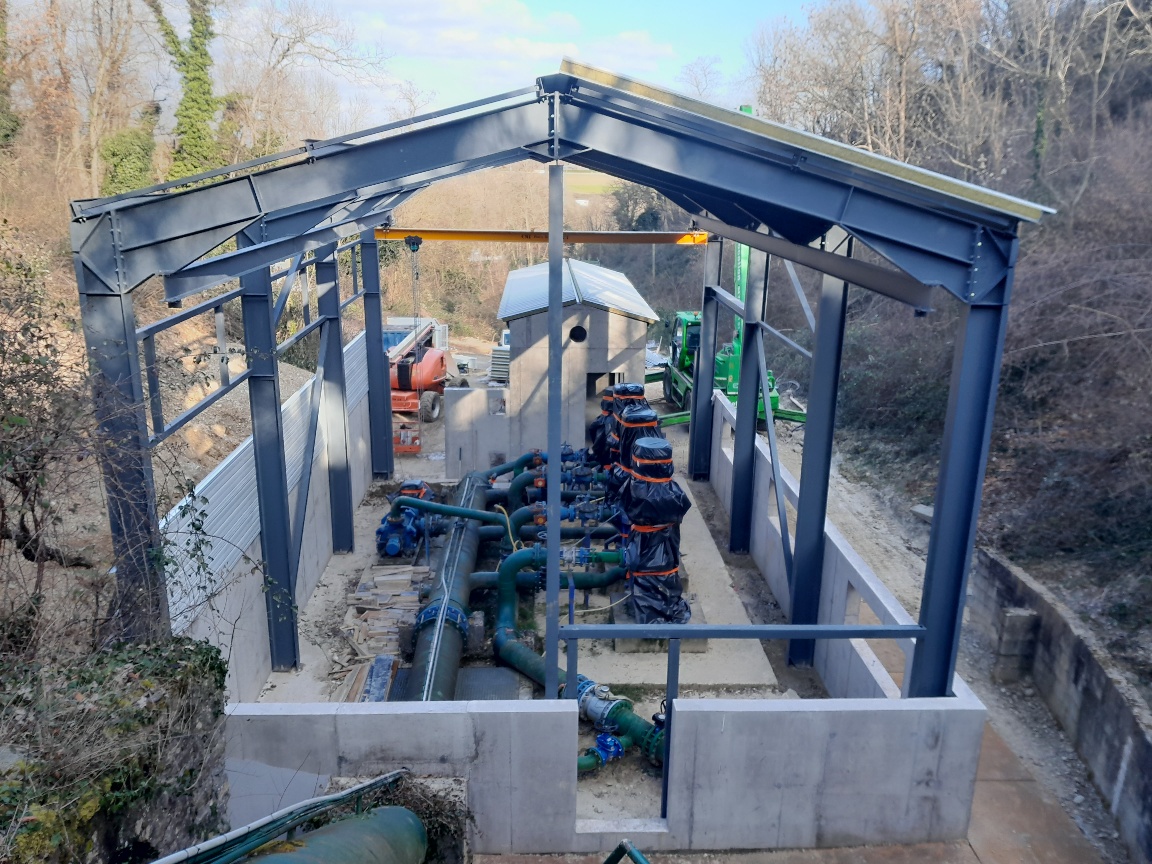

Montage de la charpente acier

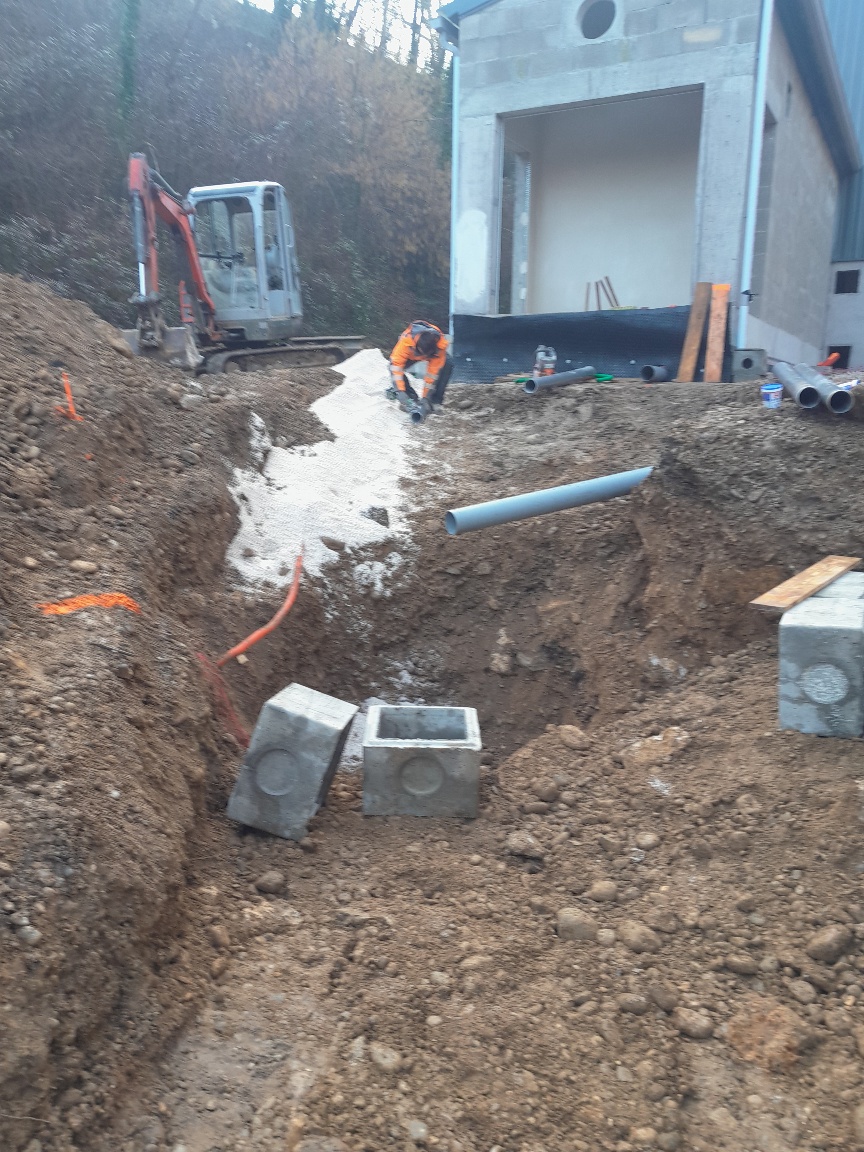

Pose des drains et du système d’évacuation des eaux pluviales

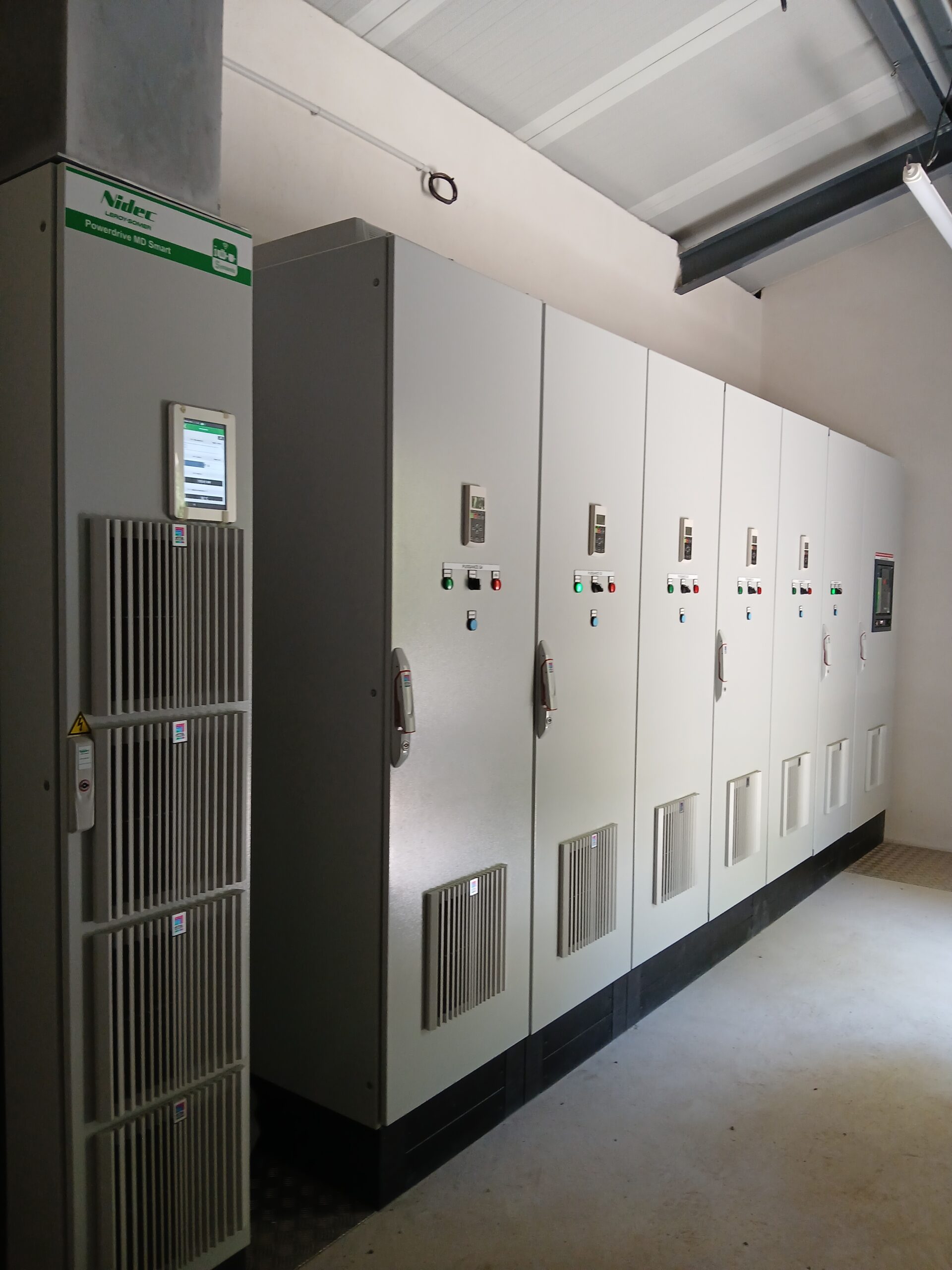

Local électrique

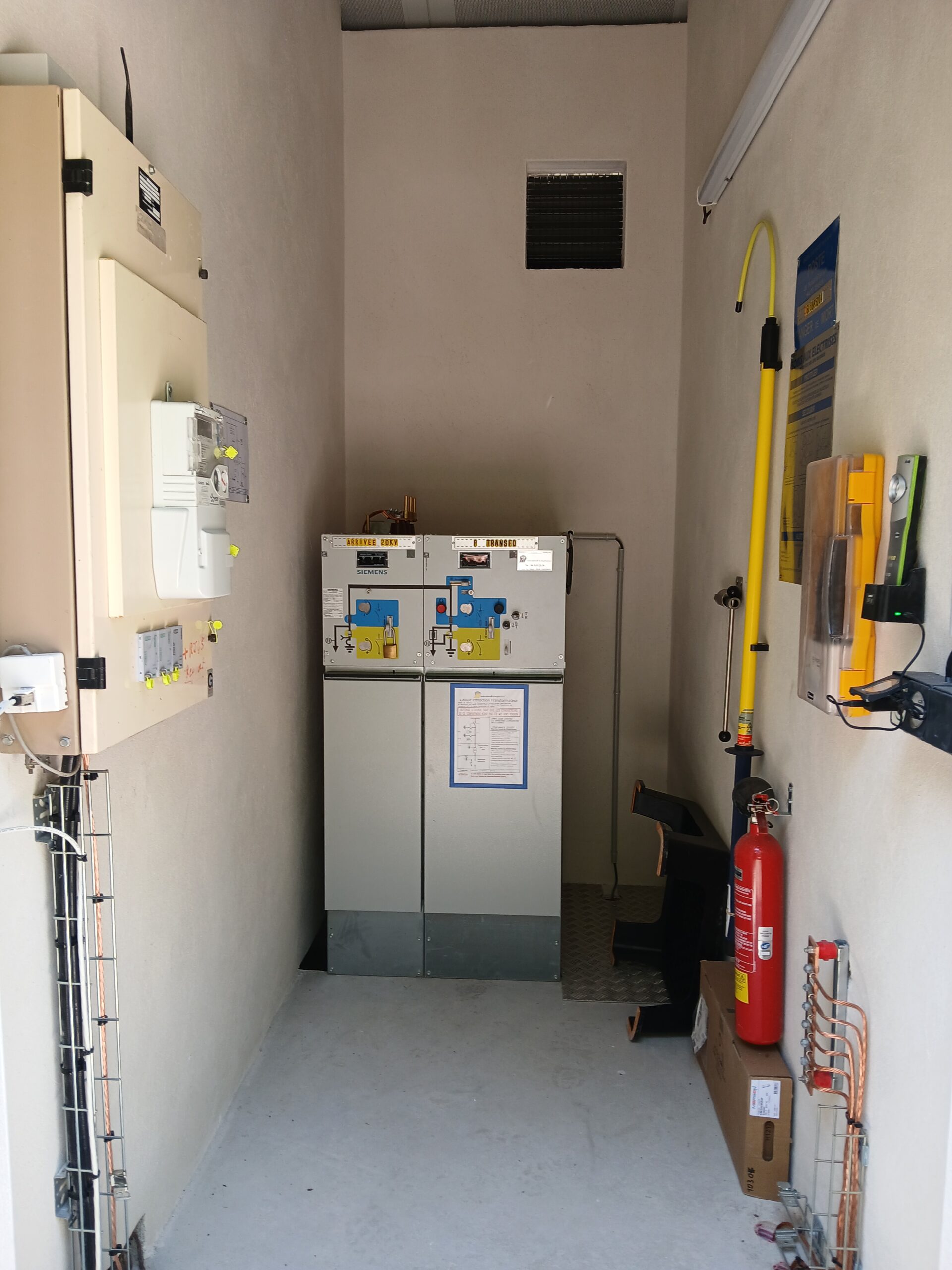

Local HT

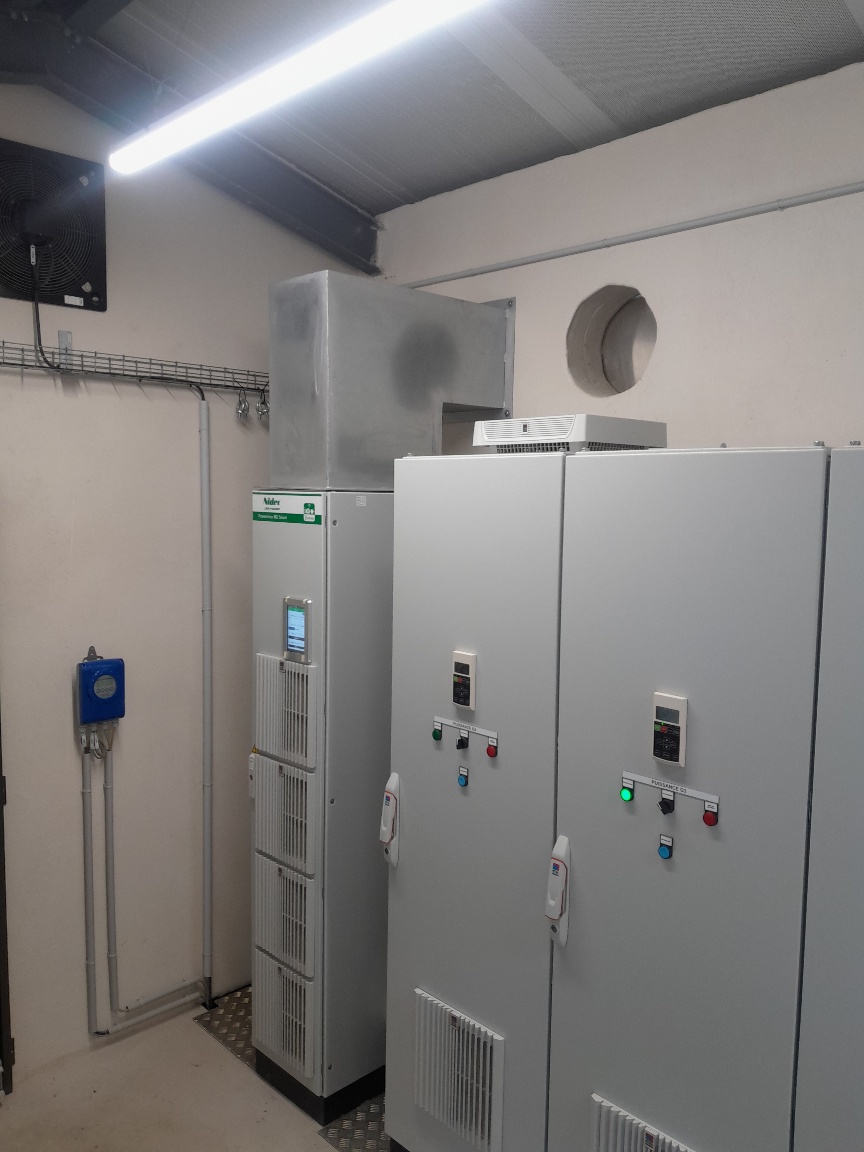

Variateur

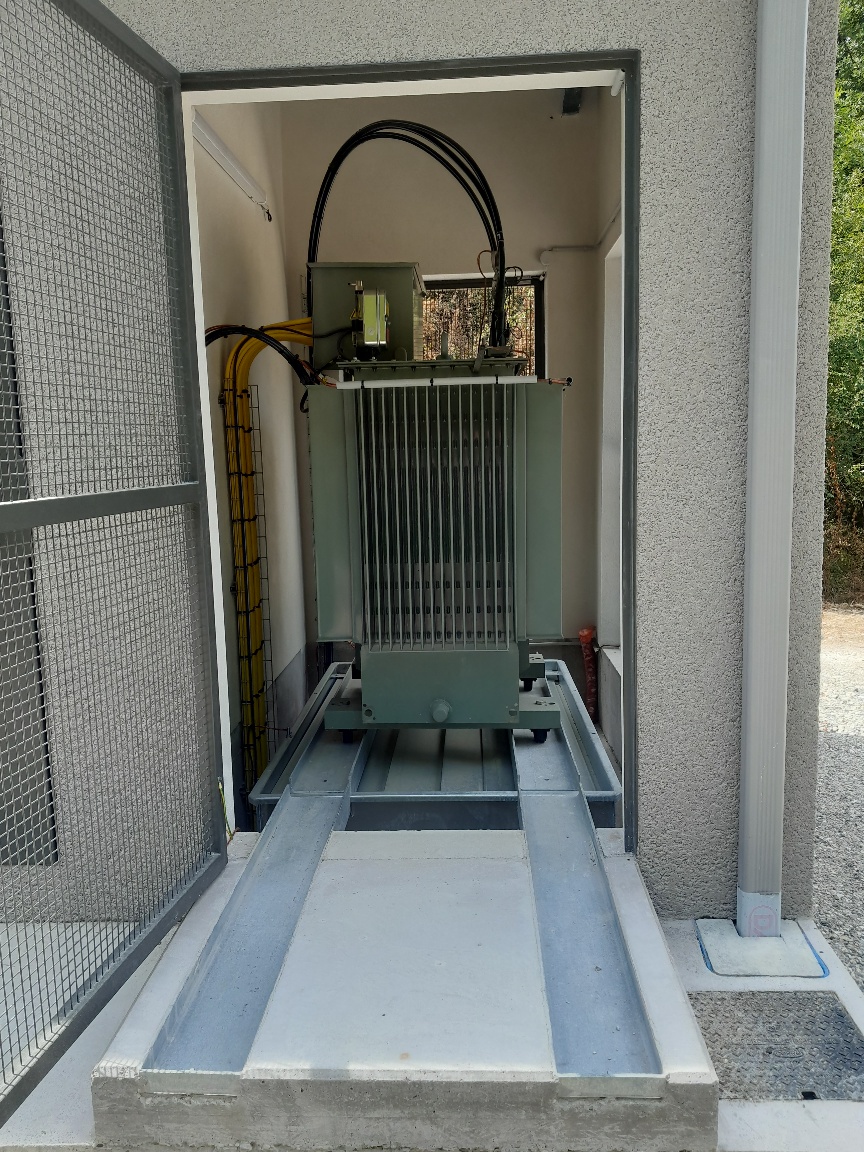

Transformateur sur railles

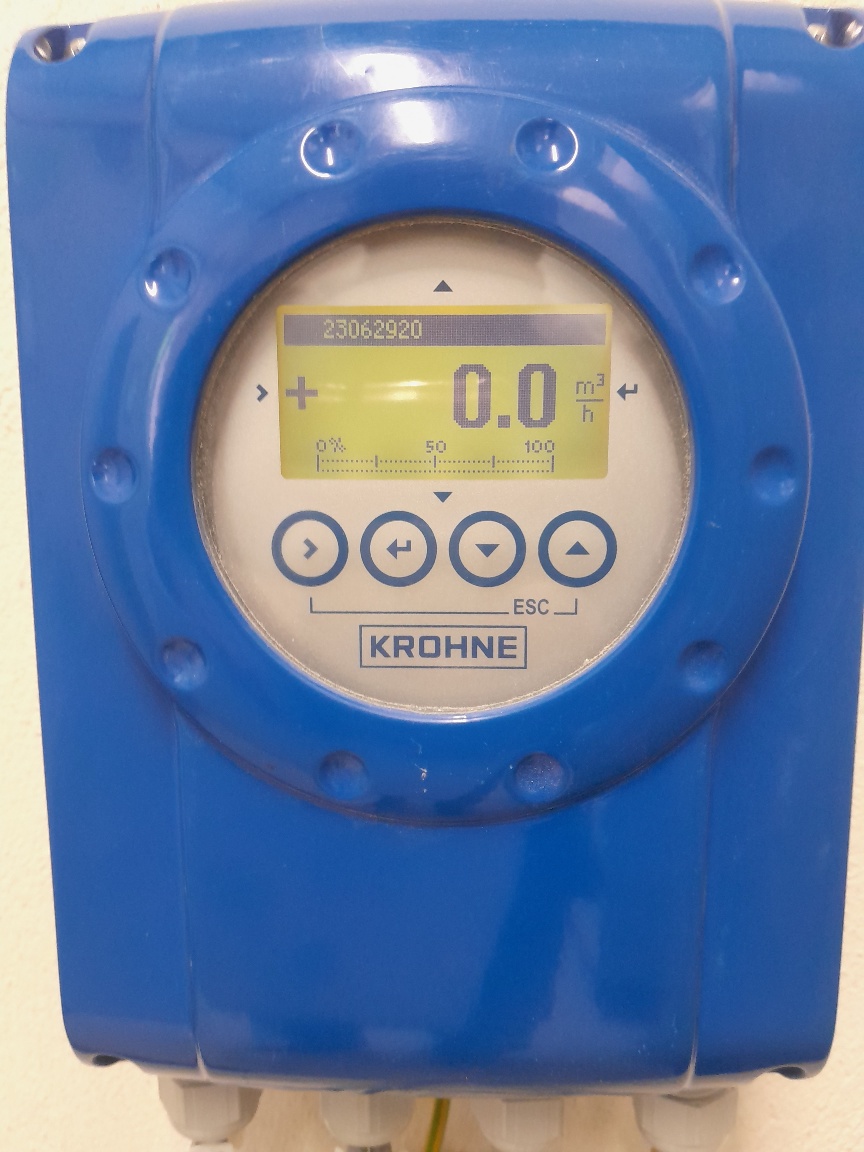

Débitmètre

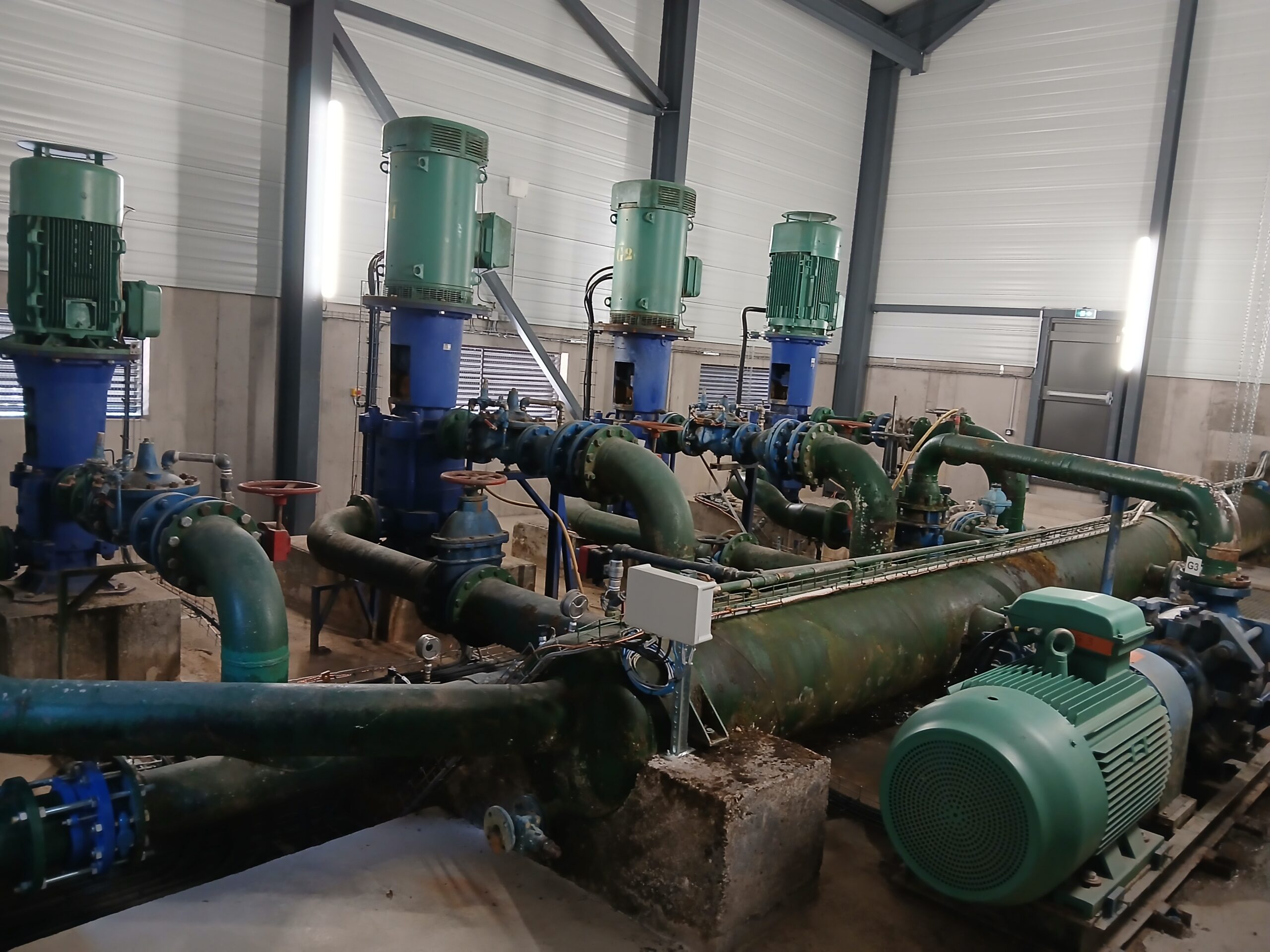

Pompes

Ballon anti-bélier

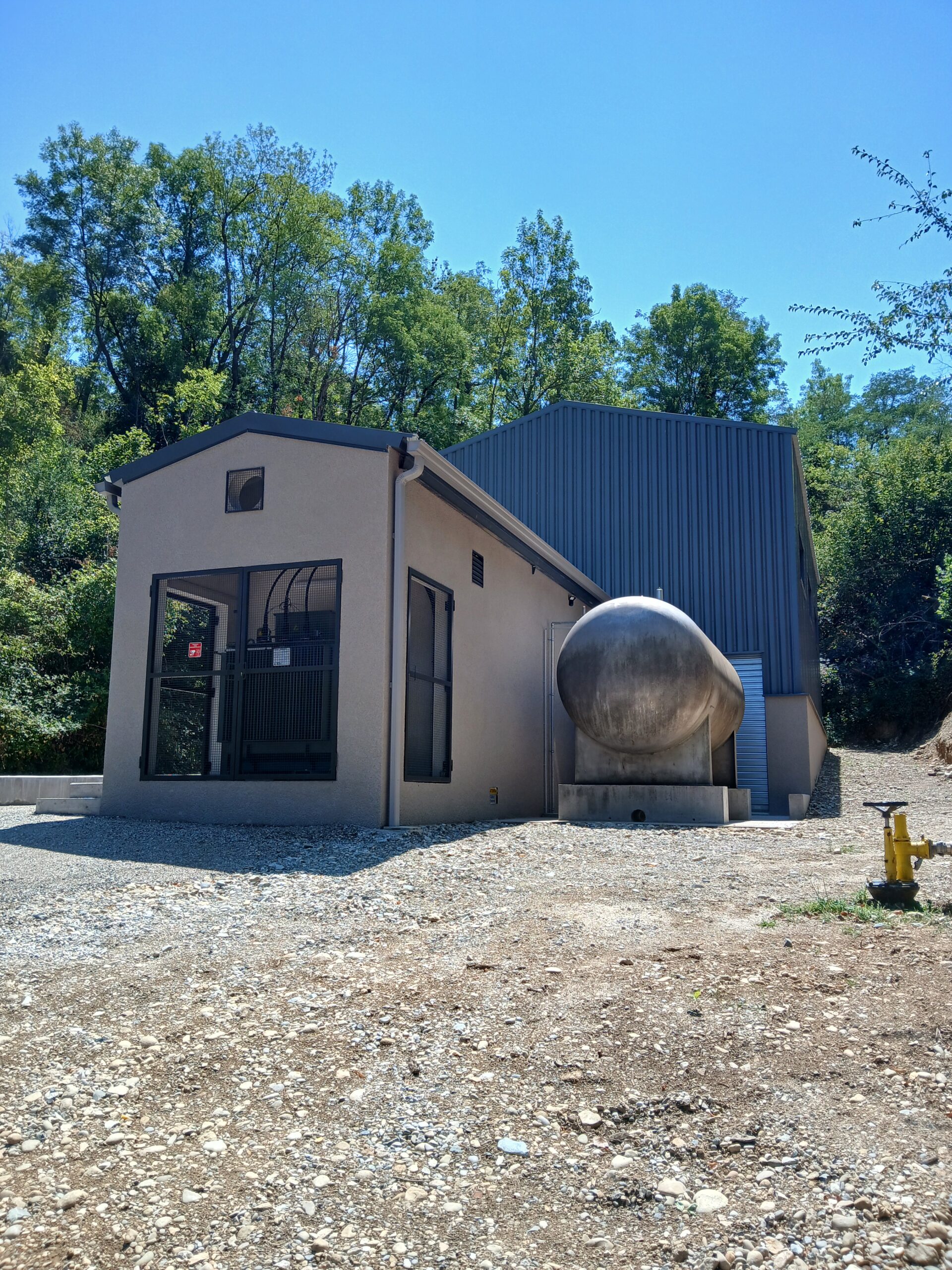

Station après travaux
De Gauche à Droite: M GIRAUD, entreprise Maçonnerie Terrassement Giraud & Marchand; M GALLICE, Directeur des Exploitations du SID; M PINET, entreprise Serrurerie Pinet; M DAMIRON, élu au SID, M COMBEDIMANCHE, élu au SID; M MARCHAND, entreprise Maçonnerie Terrassement Giraud & Marchand; M MARION, entreprise Construction métallique Marion; Mme LASAUSSE, Directrice Générale des Services du SID; M VALLON, Présidenr du SID; M BODON, Chef de Projets au SID.
