Au cours des années 2021 à 2023 le SID a porté un projet structurant sur le réseau Hostun-Jaillans dans le territoire Bourne.

Origine du projet :

Historiquement la plaine d’Eymeux (communes d’Eymeux, Jaillans, Hostun, La Baume d’Hostun, Beauregard-Baret) était irriguée via les réseaux d’irrigation du SID (anciennement du Syndicat du Canal de la Bourne) et ceux de l’ASA de La Baume d’Hostun.

Ces dernières années, les installations d’irrigation des deux structures présentes sur la commune de La Baume d’Hostun sont devenues dysfonctionnelles et cela notamment en raison de la vétusté des équipements électriques et hydrauliques.

Parallèlement, le territoire faisait remonter de nombreux besoins en irrigation supplémentaires sans que la capacité des réseaux puisse y répondre.

Face à ces problématiques, le SID a lancé en 2021 un projet structurant sur ce territoire avec un triple objectif :

  • Apporter une réponse aux insuffisances techniques des installations du SID et de l’ASA de La Baume d’Hostun
  • Intégrer au SID les installations de l’ASA (demande de l’assemblée délibérante de l’ASA)
  • Apporter une réponse aux expressions de besoins supplémentaires du territoire

Pour cela, le projet devait intégrer, d’une part, la construction d’une nouvelle station de pompage sur la commune de La Baume d’Hostun en remplacement des anciennes installations de pompage du SID et de l’ASA et d’autre part, la pose de 3km de canalisations de diamètre 400mm pour venir renforcer le réseau existant.

Réalisation :

Pour réaliser cette opération le SID s’est fait accompagner des entreprises suivantes :

  • Pour la maitrise d’œuvre : Cabinet Ca Eau
  • Pour la fourniture de canalisations et pièces : DMTP et Electrosteel
  • Pour la pose de canalisations : GROUPEMENT CHEVAL TP, BOISSET TP, PETAVIT
  • Pour les équipements électromécaniques : EIFFAGE ENERGIE SYSTEMES
  • Pour le Génie Civil : EIFFAGE GENIE CIVIL

Les travaux se sont déroulés en deux phases :

  • Première phase à l’automne 2021 : construction de la prise d’eau de la future station
  • Seconde phase de décembre 2022 à juillet 2023 : construction de la nouvelle station et pose de canalisations

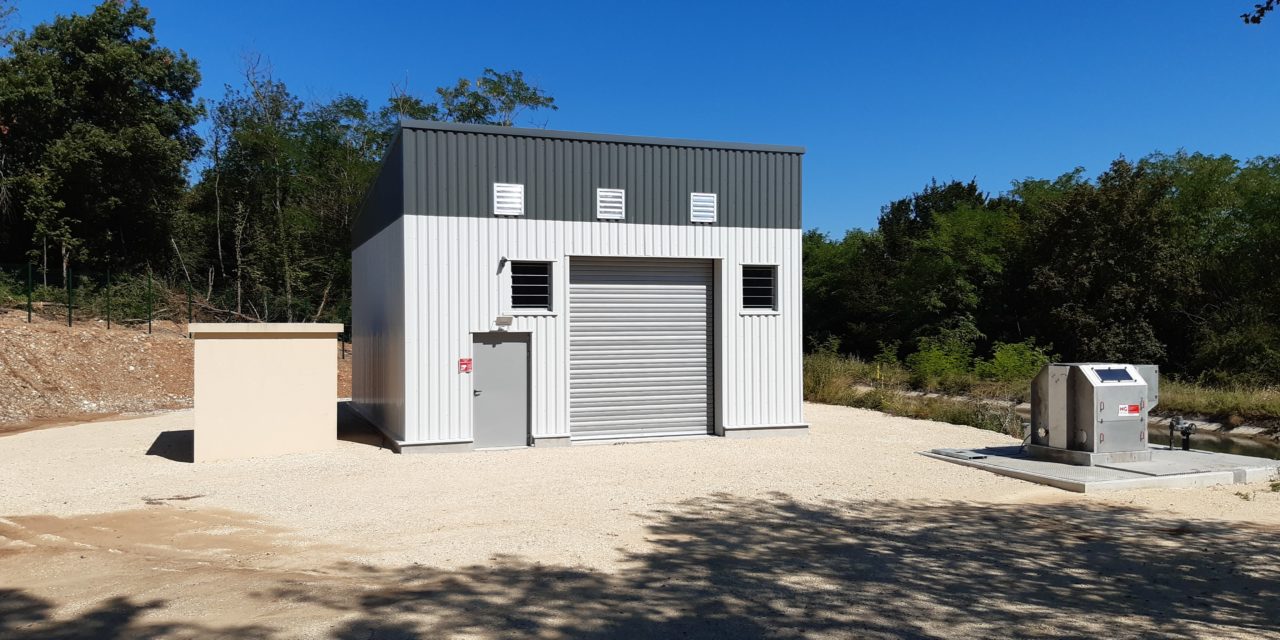

Caractéristiques de la nouvelle station de pompage :

  • Un étage de pression Bas Service, avec :
    • 3 groupes de pompage de 150 m3/h à 150m HMT ;
    • Un réservoir anti-bélier ;
  • Un étage de pression Haut Service, avec :
    • 3 groupes de pompage principaux de 225 m3/h à 220m HMT ;
    • 2 groupes de pompage petits débits de 40 m3/h à 220m HMT ;
    • Un réservoir de régulation participant à la gestion des tous petits débits ;
  • Un maillage HS/BS intégré dans le bâtiment de station, avec stabilisateur de pression, permettant le transit d’un débit allant jusqu’à environ 200 m3/h

Aujourd’hui cette nouvelle station répond entièrement aux exigences techniques et permet une exploitation plus sure. Avec le renforcement qu’elle assure sur le réseau d’Hostun-Jaillans, le service d’amenée d’eau d’irrigation est amélioré.

Avec le concours financier du FEADER et du plan de relance.
